基础设施建设



            【地铁 1 号线三期建设】  地铁 1 号
            线三期工程总投资 98.13 亿元,由首
            期工程、南段工程及博览城综合枢纽
            工程三部分 组 成,线路 全 长 17.083
            平方公里 (天府新区成都直管区范围
            16.2 平方公里),设 13 座车站,均为

            地下线。3 月18 日,地铁 1 号线三期
            正式开通运营。

                                     (谢 鹏)


            【地铁 5 号线建设】  截至年底,成都

            地铁 5 号线 (天府直管区段)各站点
            主体结构及盾构施工完成,正在进行

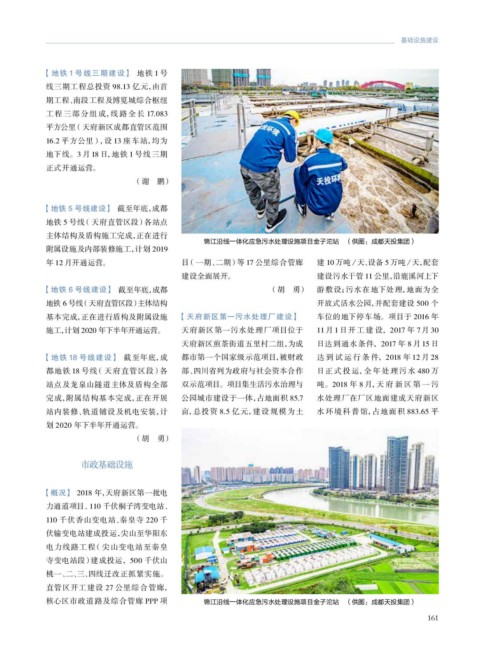

                                                    锦江沿线一体化应急污水处理设施项目金子沱站 (供图:成都天投集团)
            附属设施及内部装修施工,计划 2019

            年 12 月开通运营。                       目 (一期、二期)等 17 公里综合管廊              建 10 万吨∕天、设备 5 万吨∕天,配套
                                              建设全面展开。                           建设污水干管 11 公里,沿鹿溪河上下

            【地铁 6 号线建设】  截至年底,成都                                      (胡 勇)     游敷设;污水在地下处理,地面为全

            地铁 6 号线 (天府直管区段)主体结构                                                开放式活水公园,并配套建设 500 个
            基本完成,正在进行盾构及附属设施                 【天府新区第一污水处理厂建设】                    车位的地下停车场。项目于 2016 年

            施工,计划 2020 年下半年开通运营。              天府新区第一污水处理厂项目位于                   11 月1 日开工 建 设,2017 年 7 月 30
                                              天府新区煎茶街道五里村二组,为成                  日达到通水条件,2017 年 8 月15 日
            【地铁 18 号线建设】  截至年底,成              都市第一个国家级示范项目,被财政                  达到 试 运 行条件,2018 年 12 月 28

            都地铁 18 号线 (天府直管区段)各               部、四川省列为政府与社会资本合作                  日正 式 投 运,全 年 处 理污水 480 万
            站点及龙泉山隧道主体及盾构全部                   双示范项目。项目集生活污水治理与                  吨。2018年8 月,天 府 新 区 第 一 污
            完成,附属结构基本完成,正在开展                  公园城市建设于一体,占地面积 85.7               水处理厂在厂区地面建成天府新区
            站内装修、轨道铺设及机电安装,计                  亩,总投资 8.5 亿元,建设规模为土               水环境科普 馆,占地面积 883.65 平
            划 2020 年下半年开通运营。

                                     (胡 勇)

                     市政基础设施



            【概况】  2018 年,天府新区第一批电
            力通道项目、110 千伏桐子湾变电站、
            110 千伏香山变电站、秦皇寺 220 千
            伏输变电站建成投运,尖山至华阳东
            电力线路工程 (尖山变电站至秦皇
            寺变电站段)建成投运,500 千伏山

            桃一、二、三、四线迁改正抓紧实施。
            直管区开工建设 27 公里综合管廊,

            核心区市政道路及综合管廊 PPP 项                      锦江沿线一体化应急污水处理设施项目金子沱站 (供图:成都天投集团)
