油气生产单位
【生产建设】 2024 年,清洁电力开发项目部深化
“电网调控、智能配网、生产物联、综合监控”四
大系统应用,构建“指令直达”生产组织体系。
完成 119 座变电所远程集控改造,实现调度指令
直达操作班组,供电可靠性提升至 99.98%。推广
“人巡 + 机巡”智能巡检模式,开发线路巡视系统
无人机模块,完成 41 个站所、116 条线路 2631.9
千米三维建模,无人机巡检覆盖率提升 30%。在
145 条 35 千伏线路安装行波测距终端 19 组、多特
征故障定位仪 645 组,故障处置时间平均缩短 2
小时以上。 2024 年 8 月,清洁电力开发项目部在暴雨过
后及时组织应急队伍抢修供电设施。
(清洁电力开发项目部 供)
【绿电建设】 2024 年,清洁电力开发项目部编制
《油田新型电力系统五年规划》,建成长庆油田公
司首批 10 座测风塔,启动长北 1.05 兆瓦峰值分布
式光伏电站建设,完成陇东4座站所光辐照仪安装。
创新“群、园、田”绿色产业布局,累计建投光
伏电站 106 座 18.7 兆瓦,形成多点支撑的绿色低
碳产业集群。实施 12 个井丛 1.05 兆瓦峰值分布式

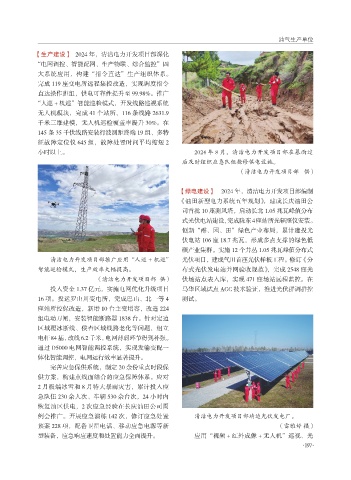

清洁电力开发项目部推广应用“人巡 + 机巡” 光伏项目,建成气田首座光伏样板工程。修订《分
智能巡检模式,生产效率大幅提高。 布式光伏发电站并网验收规范》,完成 2548 座光
(清洁电力开发项目部 供) 伏场站点表入库,实现 471 座场站远程监控。在
投入资金 1.37 亿元,实施电网优化升级项目 马华区域试点 AGC 技术验证,推进光伏群调群控
16 项。投运罗山川变电所,完成巴山、北一等 4 测试。
座站所控保改造,新增 10 台主变增容,改造 224
组电动刀闸,安装智能断路器 1838 台。针对定边
区域覆冰断线、侯杏区域线路老化等问题,组立
电杆 84 基,改线 6.2 千米,电网薄弱环节得到补强。
通过 D5000 电网智能调控系统,实现发输变配一
体化智能调控,电网运行效率显著提升。
完善应急保供系统,制定 20 余份重点时段保
供方案,构建点线面结合的应急保障体系。应对
2 月极端冰雪和 8 月特大暴雨灾害,累计投入应
急队伍 230 余人次、车辆 530 余台次,24 小时内
恢复油区供电,2 次应急经验在长庆油田公司周
例会推广。开展应急演练 142 次,修订应急处置 清洁电力开发项目部靖边光伏发电厂。
预案 228 项,配备卫星电话、移动应急电源等新 (雷雅婷 摄)
型装备,应急响应速度和处置能力全面提升。 应用“视频 + 红外成像 + 无人机”巡视、光
